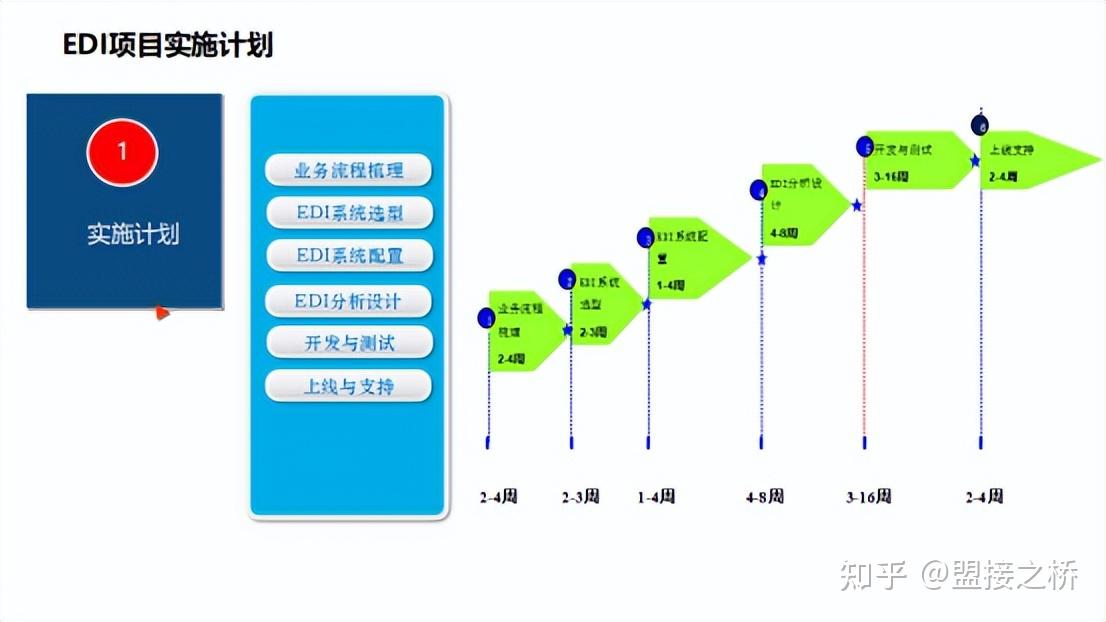

為更好的服務制造企業,高效推進 EDI(電子數據交換)系統建設,本文檔對 EDI 項目各階段實施周期進行詳細說明,并提供注意事項及關鍵任務建議。以下估算基于企業已具備基本數字化基礎(如 ERP、MES、WMS 等系統),項目團隊具備一定的 EDI 實施經驗,并能配合完成業務流程梳理與數據結構分析。

1. 業務流程梳理(2-4 周)
階段目標:
明確客戶需求,梳理現有業務流程,確定 EDI 覆蓋范圍及涉及的業務流類型。
典型業務流示例:
TD(交易數據):
Forecast(銷售預測)、Inventory(庫存)、Virtual Supply(虛擬供應計劃)、Open PO(未結采購訂單)、PO Commit / ASH / GR / Close(訂單承諾/收料/入庫/關閉)、Future Delivery(未來交期)MD(主數據):
Location(地點)、Products(產品)、Product Location(產品存放位置)、UOM(單位管理)、Trans Lane(運輸路線)、COST(成本數據)、BOM(物料清單)
涉及系統:
ERP、MES、WMS、QMS 等。
周期估算:
| 業務流數量 | 周期 |
| 3~5個 | 2周 |
| 6~10個 | 3周 |
| 15~20個 | 4周 |
| >20個 | 建議分階段實施 |
注意事項:
需求確認: 與客戶反復溝通,明確需求,避免后期頻繁變更(尤其涉及海外客戶時需考慮時差、假期等因素);
跨部門協作: 邀請相關業務部門參與前期討論,確保流程全面準確。
2. EDI 系統選型(2-3 周)
階段目標:
根據業務和技術需求,選擇合適的 EDI 系統,重點評估功能、擴展性、供應商支持能力等。
關鍵任務:
評估 EDI 供應商
明確技術對接方式和文檔標準
選型周期:
| 需求復雜度 | 周期 |
| 簡單需求 | 1~2周 |
| 復雜需求 | 2~3周 |
注意事項:
需求匹配: 避免過度配置或功能不足;
成本控制: 綜合初始投入與長期維護費用;
可擴展性: 支持后續新增業務流或客戶接入;
易用性與監控: 系統操作簡單,具備預警機制和運行監控平臺。
3. EDI 系統配置(1-4 周)
階段目標:
安裝并配置 EDI 系統,確保其與現有系統(如 ERP、MES、WMS)兼容。
涉及系統:
EDI、ERP、MES、WMS 、業務流采集系統等。
周期估算:
| 配置復雜度 | 周期 |
| 簡單配置 | 1~2周 |
| 復雜配置 | 2~4周 |
注意事項:
系統兼容性: 確保無縫集成;
數據安全: 建立數據備份與恢復機制;
并行開發: EDI 配置與分析設計階段可同步進行;
系統監控: 設置心跳監測機制,保障系統穩定運行。
4. EDI 分析與設計(4-8 周)
階段目標:
深入分析業務需求,設計 EDI 業務流格式及內部系統間的數據映射規則。
涉及系統:
ERP、MES、WMS、EDI、業務流采集系統等。
周期估算:
| 業務流數量 | 周期 |
| 3~5個 | 4周 |
| 10個 | 6周 |
| 15~20個 | 8周 |
注意事項:
報文映射: 詳細記錄數據轉換邏輯,便于后期維護;
異常處理機制: 設計完善流程,確保出錯后快速恢復。
5. 開發與測試(3-16 周)
階段目標:
開發 EDI 接口程序,完成單元測試、集成測試(SIT)、用戶驗收測試(UAT),確保系統穩定性與準確性。
涉及系統:
ERP、MES、WMS、EDI、采集系統等。
周期估算:
| 業務流數量 | 周期 |
| 3~5個 | 3~6周 |
| 10個 | 8~10周 |
| 15~20個 | 10~16周 |
測試重點:
集成測試(SIT): 模擬真實業務場景,驗證多系統協同;
用戶驗收測試(UAT): 邀請業務部門參與,確保符合實際需求;
壓力測試(Stress Test): 驗證系統最大承載能力(如每小時處理訂單數)。
6. 上線與支持(2-4 周)
階段目標:
正式上線 EDI 系統,提供初期運維支持,確保平穩過渡。
涉及系統:
ERP、MES、WMS、EDI、采集系統等。
周期估算:
| 業務流數量 | 周期 |
| 3~5個 | 2周 |
| 10個 | 3周 |
| 15~20個 | 4周 |
注意事項:
實時監控: 建立系統運行監控機制,及時發現并解決問題;
應急預案: 制定故障應對方案,確??焖倩謴?。
7. 結語
本周期估算適用于以下前提條件的企業:
已具備 ERP、MES、WMS 等核心管理系統;
項目團隊具有一定的 EDI 實施經驗;
能夠配合完成數據結構分析與流程梳理;
客戶需求明確且流程相對穩定;
項目協調資源充足,無重大外部干擾。
以上周期僅供參考,實際執行中需結合企業實際情況靈活調整。建議企業在項目啟動前充分評估內外部資源,合理安排預算與時間,以保障 EDI 項目的順利落地。
作者:盟接之橋(盟接之橋,橋接世界,讓數據連接更安全更簡單)
下一篇: 盟接之橋EDI軟件合作方式
推薦新聞
-
盟接之橋說制造:老板最大的能力是什么?——在學習中破局,在實踐中成事
2025-11-15
-
盟接之橋說制造:“首件手板”商業模式:制造業的下一個黃金賽道,你的公司準備好了嗎?
2025-09-26
-
國產EDI軟件橋接世界|盟接之橋:讓中國制造連接全球更安全、更簡單、更有底氣
2025-08-07
-
盟接之橋說制造:不可分割物料管理的四種通用做法分析與探討
2025-07-17
-
魔耳授予數字化戰略合作伙伴
2025-05-05
-
奧科授予數字化戰略合作伙伴
2025-05-05
-
德駿數字化項目取得圓滿成功
2025-05-05
-
炬能量數字化圓滿成功并授予感謝信!!!
2025-05-05
-
愛華仕授予數字化戰略合作伙伴
2025-05-05
-
奧華授予數字化戰略合作伙伴
2025-05-05
-
昇滬授予數字化戰略合作伙伴
2025-05-05
-
得勝授予數字化戰略合作伙伴
2025-05-05
-
盟創智能攜手匯大明集團,共同推進信息化建設!
2024-06-01
-
盟創智能科技與卓樂科技結為戰略合作伙伴 助推信息化進程
2023-05-21
-
盟接之橋EDI軟件之心跳管理系統:構建穩定、安全、可信賴的供應鏈數據橋梁
2025-11-16
